Edesur finaliza obra de subestación eléctrica temporal en Pedernales

Edesur Dominicana informó la conclusión de los trabajos de instalación provisional de la subestación de Pedernales, lo cual permitirá interconectar esa demarcación con el sistema eléctrico nacional.
La decisión de la empresa distribuidora de electricidad aseguró un suministro estable, constante y suficiente para abastecer el servicio con calidad y eficiencia.

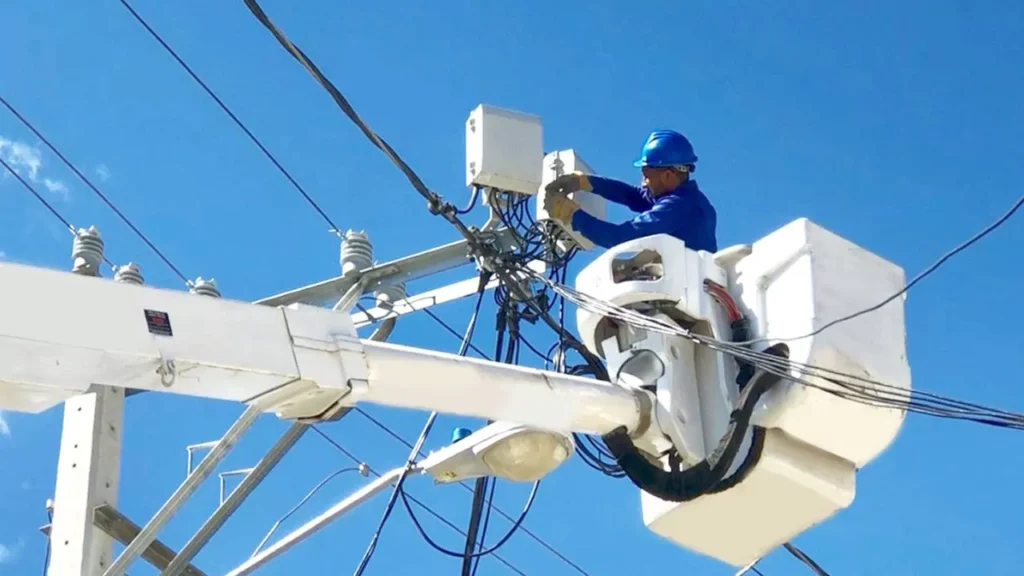

Edesur desarrolló una intensa jornada para terminar exitosamente el proyecto, que comprende la instalación de postes del tendido, una extensa red eléctrica y un campo de transformación provisional.
Todo este trabajo implicó el tendido de 21 kilómetros de conductor, el izado y armado de 65 postes de hormigón, con el objetivo de fortalecer las redes de distribución energética y para lograr un servicio más eficiente.
Con ese objetivo, la infraestructura de Pedernales está diseñada para operar tensiones nominales de 138 kV en alta tensión y 2.4 kV en media tensión.
Asimismo, se instaló un transformador de 7.5 – 10 MVA, 138/2.4 kV y un circuito. Adicionalmente, con el objetivo de iniciar la conversión de tensión de los circuitos, se prolongó uno de los circuitos de la subestación Juancho con una tensión de 12.5 kV.
Actualmente, la Empresa de Transmisión Eléctrica Dominicana (ETED) está inmersa, con alto nivel de prioridad, en el proceso de energizar la nueva subestación de Pedernales para poder poner en servicio las facilidades construidas por Edesur.
El presidente de la República, Luis Abinader, emitió este domingo 17 de agosto el decreto 461-25, con el que dispone cambios en su gabinete tras inicio del segundo año de su nuevo mandato constitucional. Además de la designaciones de Samuel Pereyra como presidente del Consejo de Administración de la Refinería Dominicana de Petróleo (Refidomsa) y el de como […]
La Empresa Distribuidora de Electricidad del Norte (Edenorte) informó a la ciudadanía que, debido a las condiciones climáticas adversas generadas por el huracán Erin y sus remanentes, varios circuitos del sistema de distribución se encuentran actualmente fuera de servicio. A través de un comunicado en su cuenta de Instagram, la compañía detalló que las interrupciones […]
Samsung inició el despliegue de su nueva actualización de seguridad correspondiente a agosto de 2025. Este parche no está relacionado con One UI 8 ni con versiones beta de software, sino que se centra en la corrección de errores críticos, vulnerabilidades detectadas en el sistema operativo y mejoras de estabilidad general. La compañía surcoreana ha comenzado a enviar […]
